한전채 금리 벌써 1%p 급등… 발등에 불 떨어진 전력 인프라 자금 조달

에너지경제신문   | 입력 2026.07.15 15:23

기준금리 하반기 인상 유력…자금조달 금리 선반영
한전채 올해 금리 1%p↑…중부발전 회사채 4%대
용인·메가프로젝트로 총 50GW 신규 전력 공급 필요
발전소 59조원, 전력망 100조원 등 총 200조원 소요
“정부 금융지원, 신속 인허가, 적정 전기요금 대책 나와야”

호남권 반도체 클러스터 부지로 선정된 광주 군공항

▲호남권 반도체 클러스터 부지로 선정된 전남광주 광산구 광주 군 공항 부지 전경. 사진=연합뉴스


채권금리 오름세에 기준금리 인상까지 점쳐지면서 메가 프로젝트를 위한 인프라 구축에 비상이 걸릴 수 있다는 전망이 나오고 있다. 기업들의 원활한 자금 조달을 위해서는 적정한 요금 책정 및 민간 기업의 참여 확대 등이 필요하다고 전문가들은 조언한다.


15일 금융투자협회 채권정보센터에 따르면, 한국전력공사가 발행하는 채권(한전채)의 전일 기준 3년물 평균 금리는 약 4.3%로 올해 최고치를 기록했다. 올해 초 3.1%대에서 시작했던 것과 비교하면 불과 수개월 사이에 약 1.1%포인트 상승한 수치다.


한전채는 2024년 10월부터 지난해 5월까지 이어진 기준금리 인하 기조에 따라 지난해 5월 8일 약 2.54%로 저점을 찍은 뒤 2% 후반대에서 횡보해 왔다. 그러다 기준금리 인상 가능성이 거론되던 지난해 11월 3%선을 넘어섰고, 올해 들어 시중 자금이 주식시장으로 쏠리는 현상 등이 맞물리면서 채권금리가 높게 형성되고 있다.




한전 산하 발전공기업들에게도 자금 조달 금리 상승은 당면 과제로 떠올랐다. 대표적으로 중부발전은 지난달 23일과 이달 9일 발행한 회사채 이율을 각각 4.2%대와 4.1%대로 확정했다. 지난 2월과 4월 발행 당시 금리가 각각 3.5%대, 3.2%대였던 점을 감안하면 불과 석 달 만에 금리가 1%포인트가량 급등한 셈이다. 이번에 조달한 총 2000억원의 자금은 SK이노베이션과 함께 경기도 용인 반도체 클러스터에 총 3조원을 투입해 구축하는 열병합발전소(1.5GW 규모, 시간당 스팀 1397톤 생산) 건설 사업에 사용될 계획이다.


1

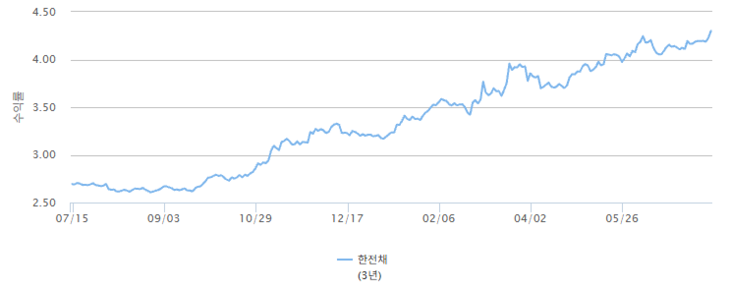

▲최근 1년간 한전채 3년물의 금리 변동 추이. 자료=금융투자협회

열을 공급하는 한국지역난방공사 이사회도 최근 회의에서 “하반기 금리 인상 가능성이 있는 만큼, 현금흐름을 선제적으로 예측해 조달 대응 방안을 마련해야 한다"고 경영관리 담당에 주문했다.


실제로 오는 16일 열리는 한국은행 금융통화위원회에서 기준금리가 기존 2.50%에서 0.25%포인트 인상된 2.75%로 결정될 것이라는 예측이 지배적이다. 기준금리가 인상되면 시중은행의 예금 및 대출 금리가 연쇄적으로 오를 뿐만 아니라, 투자자들이 더 높은 수익률을 요구하게 되면서 신규 발행 채권의 금리 역시 동반 상승하게 된다.


이처럼 기업의 자금 조달 비용이 늘어나면 용인 반도체 클러스터 등 메가 프로젝트를 위한 발전소 및 송배전망 등 전력 인프라 구축 사업 전체가 차질을 빚을 수 있다.


김성환 기후에너지환경부 장관은 용인 및 호남 반도체 산업단지와 AI 데이터센터 조성에 따라 '확정적으로 늘어날' 전력 수요만 30기가와트(GW)에 달하며, 잠재 수요까지 더하면 40GW를 넘어설 것이라고 언급한 바 있다. 여기에 내연기관 차량의 전기차 전환과 건물 난방의 전기화 등 에너지 전환 추세까지 고려하면 2040년까지 총 50GW 이상의 신규 전력 공급 능력이 필요할 것으로 추산된다.


최신 가스발전 설비를 기준으로 1GW 발전소 건설에 드는 투자비용은 대략 1조1770억원이다. 이를 단순 대입하면 50GW 발전소 구축에만 약 59조원이 필요하다. 여기에 한전이 추산한 기존 송배전망 보강·구축 비용 약 100조원과 재생에너지의 간헐성을 보완할 에너지저장장치(ESS) 구축 비용 등을 모두 더하면, 전체 전력 인프라 구축에는 약 200조원에 달하는 천문학적인 자금이 소요될 전망이다.


결국 메가 프로젝트 전력 인프라 투자금 조달 과정에서 금리가 단 1%포인트만 올라도 수천억에서 1조원이 넘는 이자 비용이 추가로 발생하게 된다.


전문가들은 대규모 전력 인프라가 국가 메가 프로젝트의 성공을 위한 선결 과제인 만큼, 정부 차원의 금융 지원과 더불어 인허가 절차를 간소화해 사업 지연을 최소화해야 한다고 제언했다.


조홍종 단국대 경제학부 교수는 “금리가 상승하면 채권이나 프로젝트파이낸싱(PF)을 통한 자금 조달 비용 부담이 직접적으로 커진다"며 “메가 프로젝트를 위한 전력 인프라가 적기에 건설되려면 정부의 금융 지원이 뒷받침돼야 할 뿐만 아니라, 향후 12차 전력수급기본계획 수립 과정에서 설비 투자 규모와 발전 비용, 전기요금 간의 균형을 고려한 종합적인 정책 판단이 절실하다"고 강조했다.


손양훈 인천대 경제학과 명예교수 또한 “전력 인프라 사업은 대규모 비용을 선제 투입한 뒤 몇 년이 지나야 비로소 전력 공급과 회수가 이뤄지는 구조"라며 “전력 공기업이 비교적 양호한 조건으로 자금을 조달해 왔으나 금리 인상 기조 앞에서는 부정적 영향을 피하기 어렵다"고 분석했다.


이어 손 교수는 “정부 재정 지원에 한계가 있는 만큼, 발전소와 송배전망 건설 사업의 인허가 등 지연 요인을 빠르게 해소해 공사 기간을 단축해야 한다"며 “아울러 반도체나 데이터센터 기업들이 자체 발전소를 직접 건설·운영할 수 있도록 규제를 완화하고 길을 열어주는 것이 바람직하다"고 제안했다.
