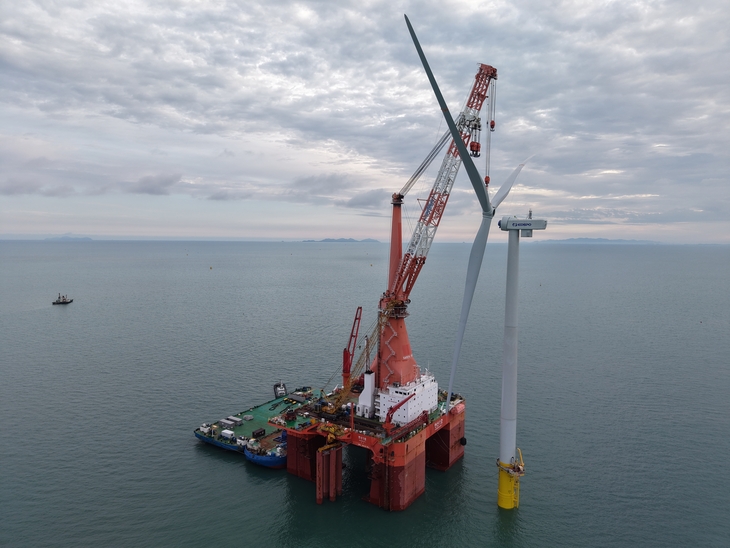

▲낙월해상풍력사업에서 한산 1호기가 풍력발전기를 설치하고 있는 모습. 사진= 낙월해상풍력
전남 영광군 해역에 조성 중인 낙월해상풍력사업이 공정률 80%를 넘기며 준공 초읽기에 들어갔다. 국내 해상풍력 공급망과 시공 경험 부족이라는 한계를 극복하며 사업이 마무리 단계에 접어들어 국내 해상풍력 산업 확대의 전환점이 될 것으로 기대된다.
낙월해상풍력사업은 지난 2024년 3월 착공 이후 최근 공사 속도가 크게 빨라지며 지난 4일 기준 전체 공정률 83.6%를 기록했다고 9일 밝혔다. 육상 변전소와 개폐소, 송전탑, 업무동 등 육상 설비는 이미 완공돼 운영 중이며, 현재는 해상 구조물과 해저케이블 설치를 중심으로 올 하반기 준공을 목표로 공사가 진행되고 있다.
해상 공사의 핵심인 모노파일은 총 64기 가운데 63기 설치를 완료했으며, 마지막 1기도 이달 내 설치를 마칠 예정이다. 상부 구조물인 풍력터빈은 64기 중 27기가 설치됐고, 이 가운데 15기는 한국전기안전공사의 사용전 검사를 거쳐 이미 전력을 생산해 한국전력 계통에 송전하고 있다.
낙월해상풍력의 총 설비용량은 364.8메가와트(MW) 규모로, 5.7MW급 풍력터빈 64기가 들어선다.
현재 현장에는 설치선박(WTIV)과 케이블 설치선박(CLV), 해상크레인, 바지선, 예인선, 앵커선 등 총 49척의 선박이 투입됐다. 특히 상부 구조물 설치 속도를 높이기 위해 국내 해상풍력 사업 최초로 두 대의 WTIV를 동시에 운영했다. 풍력터빈 1기 설치에 평균 4일이 소요되는데 복수 선박 투입으로 공정 효율을 높였다.
낙월해상풍력사업 관계자는 “그동안 국내에서 시공하는 해상풍력사업이 적어 기자재와 선박 등 해상풍력 공급망이 부족해 공사를 추진하는 과정에서 불가피하게 많은 어려움을 겪을 수 밖에 없었다"며 “앞으로 보다 많은 해상풍력사업들이 착공을 빨리해서 관련 기업들의 투자가 늘어나고 공급망도 확충되어 병목현상이 해결될 수 있기를 기대한다"라고 밝혔다.




![[보험·여전사 풍향계] KB국민카드, 주유 특화 카드 출시 外](http://www.ekn.kr/mnt/thum/202611/news-p.v1.20261106.85d87a1e4429428686859111435621e9_T1.jpg)



![[단독] SH “구룡마을 화재 피해 61세대 중 19세대 주택 계약 완료”](http://www.ekn.kr/mnt/thum/202611/rcv.YNA.20261028.PYH2026102813790001300_T1.jpg)

![[EE칼럼] 미국의 표심, 한미 에너지 협력의 조건을 다시 묻다](http://www.ekn.kr/mnt/thum/202611/news-p.v1.20240401.903d4dceea7f4101b87348a1dda435ac_T1.jpg)
![[EE칼럼] 전기요금은 묶어두고 전력망은 늘리라는 모순](http://www.ekn.kr/mnt/thum/202611/news-p.v1.20240321.6ca4afd8aac54bca9fc807e60a5d18b0_T1.jpg)
![[김병헌의 체인지] 대통령을 비판하는 정치와 대통령이 될 정치](http://www.ekn.kr/mnt/thum/202611/news-p.v1.20260416.e74981dbd1234907aa315469fbcafa49_T1.png)
![[이슈&인사이트] 부의 쏠림의 비극](http://www.ekn.kr/mnt/thum/202611/news-a.v1.20250523.e03be5fe32f84ab7affdd69b24689fe1_T1.jpg)
![[데스크 칼럼] 이재명 대통령 다음 대통령은 누구일까](http://www.ekn.kr/mnt/thum/202611/news-p.v1.20261104.60e427652d5540dea7abc458be84fb76_T1.jpeg)
![[기자의 눈] 항공보안공단, 재원 없는 통합은 개혁이 아니다](http://www.ekn.kr/mnt/thum/202611/news-p.v1.20261104.e53f9b5746d74af1a627caa252a4eeb8_T1.png)
