▲데이터센터 반대 시위(사진=AFP/연합)
아시아·태평양 지역의 인공지능(AI) 허브로 도약하기 위해 호주가 추진하는 데이터센터 프로젝트의 75% 이상이 전력망 부족과 지역 주민들의 반대로 사업 차질이나 무산 위기에 처한 것으로 나타났다.
23일 블룸버그통신이 분석한 결과, 호주 시드니와 멜버른에서 건설이 계획됐거나 진행 중인 40개 이상의 대형 데이터센터 가운데 전력 공급 또는 전력망 연결을 확보했다고 공개적으로 확인한 사업은 전체의 23%에 불과한 것으로 나타났다. 이들 프로젝트에 투입될 것으로 예상되는 투자액은 1000억 호주달러(약 93조원)를 웃돈다.
구체적으로 시드니에서 추진 중인 28개 데이터센터 프로젝트 가운데 전력 확보가 확인된 사업은 7개에 불과했다. 멜버른에서는 15개 프로젝트 중 단 3개만 전력 공급을 확보한 것으로 나타났다.
전력 공급과 전력망 연결 확보는 데이터센터 건설 사업의 실제 진행 여부를 판단하는 주요 지표라는 점에서 상당수 프로젝트가 차질을 빚거나 지연될 가능성이 있음을 시사한다고 블룸버그는 짚었다.
블룸버그는 또 호주 에너지시장운영기관(AEMO) 자료를 인용해 지난해 호주 주요 전력망에 연결될 예정이었던 데이터센터 프로젝트 가운데 3분의 1 이상이 취소됐다고 전했다.
호주는 광활한 국토와 청정에너지 개발 잠재력을 바탕으로 세계적인 데이터센터 건설 열풍에 동참하기 위해 막대한 투자를 추진해 왔다. 호주커먼웰스은행은 데이터센터 투자 규모가 2030년까지 1500억 호주달러(약 140조원)에 이를 것으로 추산했다.
그러나 현재까지 계획된 데이터센터 대부분은 기존에 구축된 통신망과 전력 인프라를 활용하기 위해 시드니와 멜버른에 집중돼 있다. 호주 전역에서 운영 중인 160개 이상의 데이터센터도 주로 이 두 도시에 몰려 있다. 두 도시는 호주 전체 인구의 약 40%가 거주하는 지역이다.
문제는 대도시에 데이터센터가 집중될수록 이미 한계에 직면한 전력망의 부담이 커지는 반면, 이를 해소하기 위한 송전망 확충도 쉽지 않다는 점이다.
호주에는 개발할 수 있는 토지가 풍부하지만 데이터센터를 운영하려면 고압 송전선로를 비롯한 각종 기반시설에 접근할 수 있어야 한다. 대도시에서 멀리 떨어진 지역에 데이터센터를 건설하면 이러한 부담을 분산할 수 있지만, 새로운 송전선로와 통신망을 구축하는 데 막대한 추가 투자가 필요하다.
실제로 뉴사우스웨일스주 전력망 운영업체 트랜스그리드는 지난 8월 시드니의 송전망 용량이 부족해 대규모 신규 전력 사용자들로부터 접수한 총 20기가와트(GW) 규모의 전력망 연결 요청을 수용할 수 없다고 밝혔다.
그러나 전력망 부담은 앞으로 더욱 빠른 속도로 커질 것으로 예상된다. AEMO는 데이터센터의 전력 소비가 매년 약 25%씩 증가하면서 전체 전력 공급량에서 차지하는 비중이 현재 약 2%에서 2030년 약 6%, 2036년에는 13%까지 높아질 것으로 전망했다.
그럼에도 개발업체들이 기존 인프라가 구축된 대도시에 데이터센터 건설을 집중하고 있지만, 송전망 확충과 시설 건설 과정에서는 지역 주민들의 반대라는 또 다른 난관에 직면하고 있다.

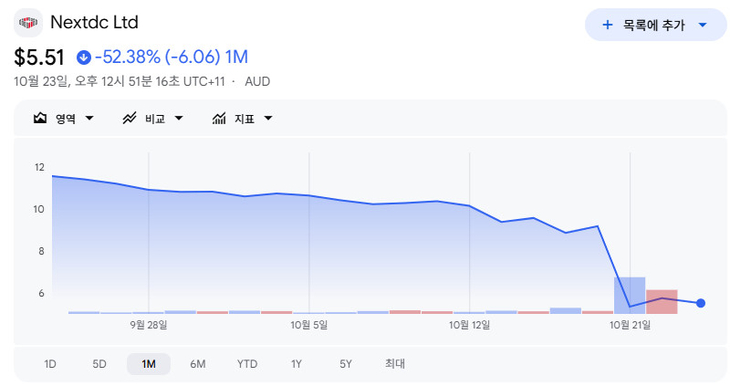

▲지난 1달간 넥스트DC 주가 추이(사진=구글)
실제로 멜버른 주민들이 대형 송전선로 설치에 반대하면서 데이터센터 운영업체 넥스트DC는 지난 21일 2027년 6월까지인 현 회계연도의 상각전영업이익(EBITDA) 전망치를 기존보다 3분의 1 이상 낮춘 2억4500만~2억6500만 호주달러로 하향 조정했다. 그 여파로 주가는 40% 넘게 폭락했다.
시드니에서는 굿맨그룹이 지난달 12억 호주달러 규모의 '프로젝트 마스(Project Mars)' 개발 계획을 철회했다. 해당 사업은 90메가와트(MW) 규모의 데이터센터를 건설하는 프로젝트로, 예정 부지는 가장 가까운 주택에서 약 20m, 공립학교에서는 약 160m 떨어진 곳에 위치해 있었다. 이에 따라 사업 인허가 과정에서 주민들의 반대 의견이 수백 건 접수됐다.
모건스 파이낸셜의 닉 해리스 애널리스트는 보고서에서 “호주 데이터센터 산업의 사회적 수용성 확보 문제가 갈수록 심각한 역풍으로 작용하고 있다"며 “투자자들은 추가적인 사업 지연 가능성을 우려하고 있으며, 이러한 지연이 다른 사업에 어떤 연쇄적인 영향을 미칠지 의문을 제기하고 있다"고 밝혔다.
데이터센터 개발업체들이 직면한 또 다른 장애물은 용수 확보 문제다.
블룸버그에 따르면 호주 데이터센터들은 주로 냉각 목적으로 연간 약 55억 리터의 물을 사용하고 있다. 이는 호주 전체 물 소비량의 약 0.04%에 해당한다. 다만 데이터센터들이 특정 지역에 밀집할 경우 지역사회에 미치는 영향은 전국 평균 수치보다 훨씬 클 수 있다고 블룸버그는 전했다.
블룸버그NEF(BNEF)의 투슈나 메타 애널리스트는 “에너지 확보는 이미 중대한 문제로 떠올랐다"며 “데이터센터 설비용량이 이를 뒷받침하는 데 필요한 신규 발전설비보다 훨씬 빠른 속도로 확충되고 있다"고 지적했다.
BNEF에 따르면 호주에서 발표됐거나 초기 개발 단계에 있는 데이터센터 프로젝트의 총설비용량은 20기가와트(GW)를 웃돈다. 반면 현재 실제 운영 중인 데이터센터의 설비용량은 1.5GW에 불과하다.



![“AI에 100조 베팅했는데”…호주 데이터센터 75% 무산 위기 [이슈+]](http://www.ekn.kr/mnt/thum/202610/rcv.YNA.20261022.PGT20261022053101009_T1.jpg)


![[특징주] 아이패밀리에스씨, 日 마루베니가 공개매수 추진…두자릿수 급등](http://www.ekn.kr/mnt/thum/202610/news-p.v1.20261023.6d89151168f84a53a85785c1538e8ef5_T1.png)


![[차 어때] “사장님, 제 말 안 들리세요?”…길 위의 ‘퍼스트클래스’ 렉서스 ‘LM 500h’](http://www.ekn.kr/mnt/thum/202610/news-p.v1.20261023.51d984fbc23149e695d19c58840aacb8_T1.jpg)
![[EE칼럼] 기후위기 시대의 ESG - 그 방향을 묻다](http://www.ekn.kr/mnt/thum/202610/news-a.v1.20260122.91f4afa2bab34f3e80a5e3b98f5b5818_T1.jpg)
![[EE칼럼] 기후부 출범 1년, 통합의 시너지는 어디에?](http://www.ekn.kr/mnt/thum/202610/news-p.v1.20251222.d6aee925f7e64e49afadccda09dde345_T1.jpg)

![[이슈&인사이트] 언론의 확신이 만든 거짓의 시대](http://www.ekn.kr/mnt/thum/202610/news-a.v1.20261022.c2612abbbaae42b7bd0e9c26ac155a23_T1.jpg)
![[데스크 칼럼] AI 금융, 경영의 마지막 빈칸은 보안](http://www.ekn.kr/mnt/thum/202610/news-p.v1.20261021.c81889f58afc4da28ccd671a7f6b9d9d_T1.jpeg)
![[기자의 눈] 은행 영업시간 단축, 고객 시간도 중요하다](http://www.ekn.kr/mnt/thum/202610/news-p.v1.20261022.d6d177a65b644536851373f2dc0a88fc_T1.jpg)
