반도체·AI 등 메가프로젝트 반영…12차 전기본, 2040년 최대수요 165GW로 상향

에너지경제신문   | 입력 2026.08.20 14:50

기후부·12차 전기본 총괄위, 2040년 수요 재전망
4월 공개한 최대수요 138.2GW보다 26.8GW 증가
서남권 추가 등 반도체 전력 3.7GW→24.3GW로 급증
AIDC 전력도 4.0GW→11.9GW…신규 투자 반영
수요관리 19.9GW와 부하이전 1.5GW 목표

김성환

▲김성환 기후에너지환경부 장관이 20일 서울 여의도 국회 의원회관에서 열린 12차 전력수급기본계획을 위한 정책토론회에 참석하여 인사말을 하고 있다. 사진= 기후에너지환경부


정부가 제12차 전력수급기본계획(전기본)의 2040년 최대전력 수요를 165.0기가와트(GW)로 재전망했다. 지난 4월 공개한 최대 전망치 138.2GW보다 26.8GW(19.4%) 늘어난 규모다. 반도체 클러스터와 인공지능(AI) 데이터센터 등 정부의 대규모 메가프로젝트 투자계획에 따른 추가 수요를 반영한 탓이다.


기후에너지환경부와 제12차 전기본 수립 총괄위원회는 20일 국회의원회관에서 전력수요 재전망 공개토론회를 열고 이 같은 내용의 잠정안을 공개했다.


앞서 지난 4월 정부는 공개토론회를 통해 2040년 최대전력 목표수요를 보통 수준인 기준안 131.8GW, 최대 전망치인 상향안 138.2GW로 제시한 바 있다. 이번 재전망에서는 기준안이 158.4GW, 상향안이 165.0GW​로 각각 26.6GW, 26.8GW 높아졌다.

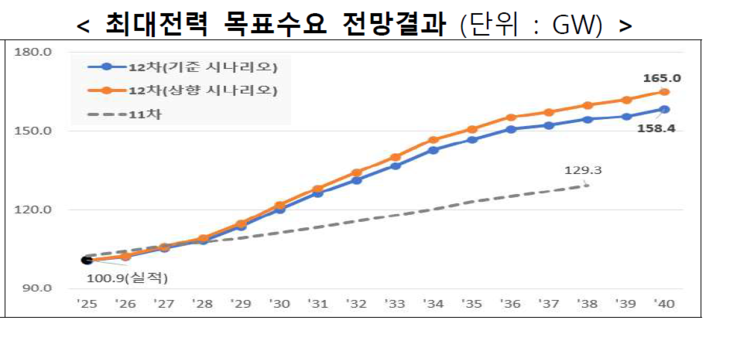

12차 전력수급기본계획 최대전력 목표수요 전망 결과. (단위: GW) 자료= 제12차 전력수급기본계획 수요 재전망

▲12차 전력수급기본계획 최대전력 목표수요 전망 결과. (단위: GW) 자료= 제12차 전력수급기본계획 수요 재전망

전력수요 전망이 크게 늘어난 배경에는 지난 6월 발표된 '대한민국 대도약 3대 메가프로젝트'가 있다. 반도체 분야에서는 용인 클러스터 조기 준공과 호남권 클러스터 신규 조성 등이, 데이터센터에서는 권역별 GW급 AI 데이터센터 조성계획 등이 새롭게 반영됐다. 여기에 수출 호조와 내수 개선에 따른 경제성장률 전망 상향도 영향을 미쳤다.


특히 반도체가 최대수요 전망을 끌어올렸다. 정부는 메가프로젝트를 반영해 기업 투자계획을 재조사하고 투자 권역과 규모, 정책의지의 구체성 등을 고려해 이를 전량 반영했다. 이에 따라 2040년 첨단산업의 최대전력 추가수요는 기준안 24.6GW, 상향안 24.3GW​로 전망됐다. 당초 전망했던 4.0GW와 3.7GW에서 각각 20GW 이상 늘어난 규모다.


AI 데이터센터의 최대전력 추가수요도 당초 4.0GW에서 11.9GW로 약 3배 확대됐다. 다만 데이터센터 메가프로젝트는 1·2단계로 추진되는 만큼 이번 전기본에는 구체화 수준을 고려해 1단계 목표만 우선 반영했다.


이에 따라 상향안 기준 2040년 최대전력 기준수요는 186.4GW로 전망됐다. 경제성장률 등을 반영한 모형수요 132.5GW에 첨단산업 24.3GW, 데이터센터 11.9GW, 전기화 17.7GW를 더한 규모다.


여기서 수요관리 19.9GW와 부하이전 1.5GW가 제외돼 최종 최대전력 목표수요는 165.0GW로 예측됐다. 기준안의 경우 기준수요 179.2GW에서 수요관리와 부하이전을 제외한 목표수요가 158.4GW로 산출됐다.


전력소비량도 큰 폭으로 늘어날 전망이다. 2040년 목표 전력소비량은 기준안 847.3T테라와트시(TWh), 상향안 885.1TWh​로 제시됐다. 상향안 기준 모형수요 654.4TWh에 첨단산업 168.5TWh, 데이터센터 84.9TWh, 전기화 118.8TWh를 더한 뒤 수요관리 141.5TWh를 제외한 수치다.
